抓住每年仅两次停电机会,12号线地铁站建设又有新进展

5月25日,武汉地铁环线12号线芳草路站历时1年9个月顺利完成110千伏电力线路迁改,标志着芳草路站建设正式按下“加速键”。

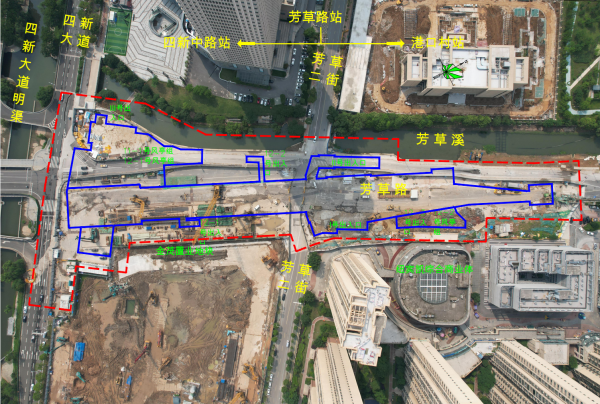

12号线芳草路站航拍图。通讯员供图

承建方中铁二局城通公司该项目负责人介绍,芳草路站是一座地下三层岛式站台车站,位于汉阳芳草路与四新大道交叉口北侧,沿芳草路南北向敷设,全长347米,远期与11号线采用“L”形换乘。

“芳草路站110千伏电力线路迁改是车站围护及主体结构施工的最大制约因素之一,关系到车站能否有序迅速地打开施工局面。”项目负责人介绍,为解决这个问题,最大程度争取施工时间,项目部自2021年8月初便开始前期方案策划及手续办理,直接与迁改单位对接,协调难度很大,加之迁改要上跨11号线联络线及车站、下穿四新大道明渠等重要节点,迁改过程中需要协调多家产权单位。此外,项目还面临最大困难——停电计划受限。根据供电部门的要求,110千伏电力迁改必须在每年5月、11月用电低谷期报停电计划,而且每段电力线缆每年仅有两次停电获批机会。

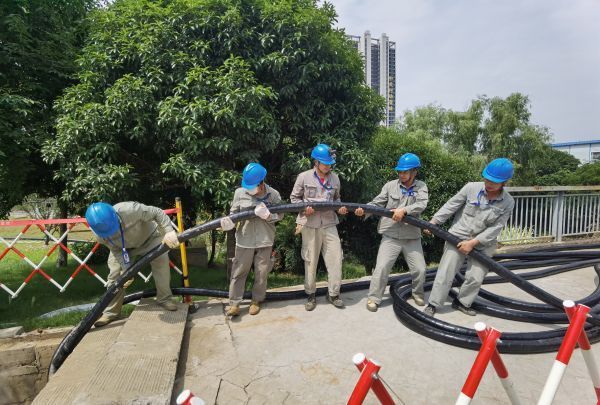

电力线路迁改现场。通讯员供图

面对诸多考验,中铁二局项目部每周召开管线专题会,安排专人牵头跟踪,项目部配置管线专员,对管线迁改进度及时跟踪纠偏,现场积极配合管线迁改单位施工,提供必要的施工条件。通过精心组织策划,全力与产权单位沟通,牢牢把握住获批机会,使电力线路割接时间协调在供电部门要求的时间范围内,顺利完成。

武汉地铁12号线是武汉轨道交通线网规划“环+射线”骨架结构中唯一环线,全长59.9公里,是目前世界第二、亚洲最长的城市地铁环线,连通武汉三镇,串联武昌、洪山、汉阳、硚口、江汉、江岸、青山7个中心城区,两次穿越长江,与18条地铁线路实现换乘。(蔡元川 杨才红)
